Planned Area Development (PAD) : définition complète, processus et exemples concrets

Photo of author

By L’équipe Formalive

Accueil » Planned Area Development (PAD) : définition complète, processus et exemples concrets
28 min de lecture· Vérifié par l’équipe Formalive

Le planned area development est un terme qu’on croise régulièrement dans les milieux de l’immobilier et de l’urbanisme. Mais franchement, beaucoup de gens qui le mentionnent ne savent pas vraiment ce que ça implique concrètement. Et c’est un vrai souci. Parce qu’en pratique, quand tu travailles sur un projet qui mélange résidentiel, commercial et espaces verts, les zones de zonage classique deviennent vite étouffantes. Elles sont trop rigides, trop compartimentées, elles t’empêchent de penser un territoire dans sa globalité. Le PAD change la donne. C’est un mécanisme réglementaire qui donne aux développeurs et aux autorités municipales la flexibilité nécessaire pour concevoir des projets cohérents et intégrés, adaptés aux réalités du terrain plutôt que de rentrer de force dans des cases préexistantes. Concrètement, tu dois collaborer directement avec le Planning Board, suivre des étapes d’approbation précises et respecter des critères spécifiques. C’est puissant, mais il faut vraiment comprendre les règles du jeu avant de te lancer. Cet article décortique tout : ce qu’est vraiment un PAD, comment fonctionne l’approbation étape par étape, pourquoi c’est intéressant pour les porteurs de projet, et des exemples concrets pour voir comment ça s’applique dans la réalité. Que tu sois planificateur, développeur, élu ou étudiant en aménagement du territoire, tu repartiras avec une vision claire et opérationnelle de ce que le planned area development peut vraiment t’apporter.

En bref :

  • Le planned area development (PAD) est un outil de zonage flexible qui permet d’adapter les règles d’urbanisme à un projet spécifique plutôt que d’imposer des normes rigides standard.
  • Le PAD s’applique principalement aux projets mixtes ou complexes , résidentiel, commercial, industriel combinés , qui dépassent le cadre des zones de zonage classiques.
  • Le Planning Board joue un rôle central dans le processus : c’est lui qui examine le dossier, organise l’audience publique et rend la décision d’approbation finale.
  • Les critères minimaux varient selon les juridictions : certaines municipalités exigent 2 acres minimum, d’autres fixent le seuil à 5 acres, avec des pourcentages d’espace ouvert allant de 12% à 20% selon les codes locaux.
  • Contrairement au zonage classique, le PAD est un district de zonage à part entière : il ne modifie pas une zone existante, il crée un cadre réglementaire propre au projet concerné.
  • Les limites du PAD sont réelles : processus long (60 à 90 jours minimum), dossier coûteux à préparer, et aucune garantie d’approbation si le projet ne s’aligne pas avec le plan général de la ville.

Planned Area Development : ce que ça veut dire exactement

La définition légale du planned area development selon les codes municipaux

Le planned area development n’est pas un concept flou. C’est une définition juridique inscrite dans les codes municipaux américains. Et selon la ville où tu te trouves, cette définition peut varier un peu, mais la logique reste identique.

Prenons un exemple concret. Dans le Chapter 17.50 du code municipal de Winslow (AZ) , souvent référencé comme Winslow17 , le PAD est défini à la section 17.50.010 comme un district de zonage spécial conçu pour permettre une conception créative et des arrangements alternatifs par rapport aux normes standard. La section 17.50.020 précise les objectifs : encourager l’innovation en matière de conception, optimiser l’utilisation du sol, préserver les ressources naturelles et améliorer la qualité de vie du quartier.

C’est bien plus qu’un simple permis de construire. C’est un district de zonage à part entière, distinct des zones résidentielles (R1, R2) ou commerciales (C1, C2) classiques. Le PAD crée son propre cadre réglementaire, négocié entre le développeur et la municipalité.

Les seuils minimaux varient d’une juridiction à l’autre. Certains codes exigent 2 acres minimum, d’autres montent à 5 acres. Les pourcentages d’espace ouvert obligatoires oscillent généralement entre 12% et 20% de la superficie totale.

JuridictionSuperficie minimaleUsages autorisésEspace ouvert minimum
Winslow, AZ (Ch. 17.50)2 acresRésidentiel, commercial, mixte15%
Tucson, AZ5 acresRésidentiel, commercial, industriel léger20%
US Virgin Islands (Title 29, §232)3 acresRésidentiel, touristique, mixte15%
Boston, MA (PDA)Non fixé (cas par cas)Tous usages selon le planVariable selon le projet

Selon les sources spécialisées en droit municipal, voici la définition du PAD : un district de zonage qui autorise un mélange d’usages du sol sur une même parcelle, sous réserve d’approbation par l’autorité compétente. Simple et complet.

💡 Astuce : Le terme exact varie selon la ville ou l’État. On parle de PAD en Arizona, de PDA à Boston, de PUD dans d’autres États. Avant de déposer un dossier, vérifiez toujours le code local de votre municipalité. Les exigences peuvent être très différentes d’une juridiction à l’autre.

PAD vs PDA : deux acronymes, une même logique de planification flexible

Tu as peut-être croisé le terme PDA en cherchant des infos sur le planned area development. Ce n’est pas exactement la même chose.

Le PDA (Planned Development Area) est le terme utilisé par la ville de Boston, notamment via son agence de planification urbaine. La logique est identique au PAD : permettre des projets complexes avec une flexibilité réglementaire négociée. Mais le processus, lui, est spécifique à Boston.

À Boston, le PDA Review implique un Board d’approbation particulier. Le développeur soumet un Master Plan, une audience publique est organisée, et le Board rend sa décision. Des projets emblématiques du waterfront bostonien ou du quartier de Seaport ont été développés via ce mécanisme.

Voici comment la terminologie varie selon les États :

  • PAD , Planned Area Development (Arizona, Virgin Islands, etc.)
  • PDA , Planned Development Area (Boston, MA)
  • PUD , Planned Unit Development (utilisé dans de nombreux États du Midwest et du Sud)

La différence entre PAD et PDA est donc surtout terminologique. Dans les deux cas, tu parles d’un mécanisme de zonage flexible qui permet à un développeur de proposer un projet dérogeant aux normes standard, sous réserve d’approbation par une autorité de Planning compétente.

Ce qui change, c’est le niveau de détail exigé dans le dossier, les délais d’instruction, et les critères d’évaluation du Board. À Boston, le processus PDA est connu pour être plus exigeant en matière de consultation publique. En Arizona, les codes comme Winslow17 définissent des procédures plus standardisées avec des seuils chiffrés précis.

La conclusion pratique : peu importe le terme utilisé dans ta juridiction, la démarche est la même. Tu dois identifier si ton projet nécessite ce type de district spécial, préparer un dossier solide, et engager le dialogue avec le Planning Department dès le départ.

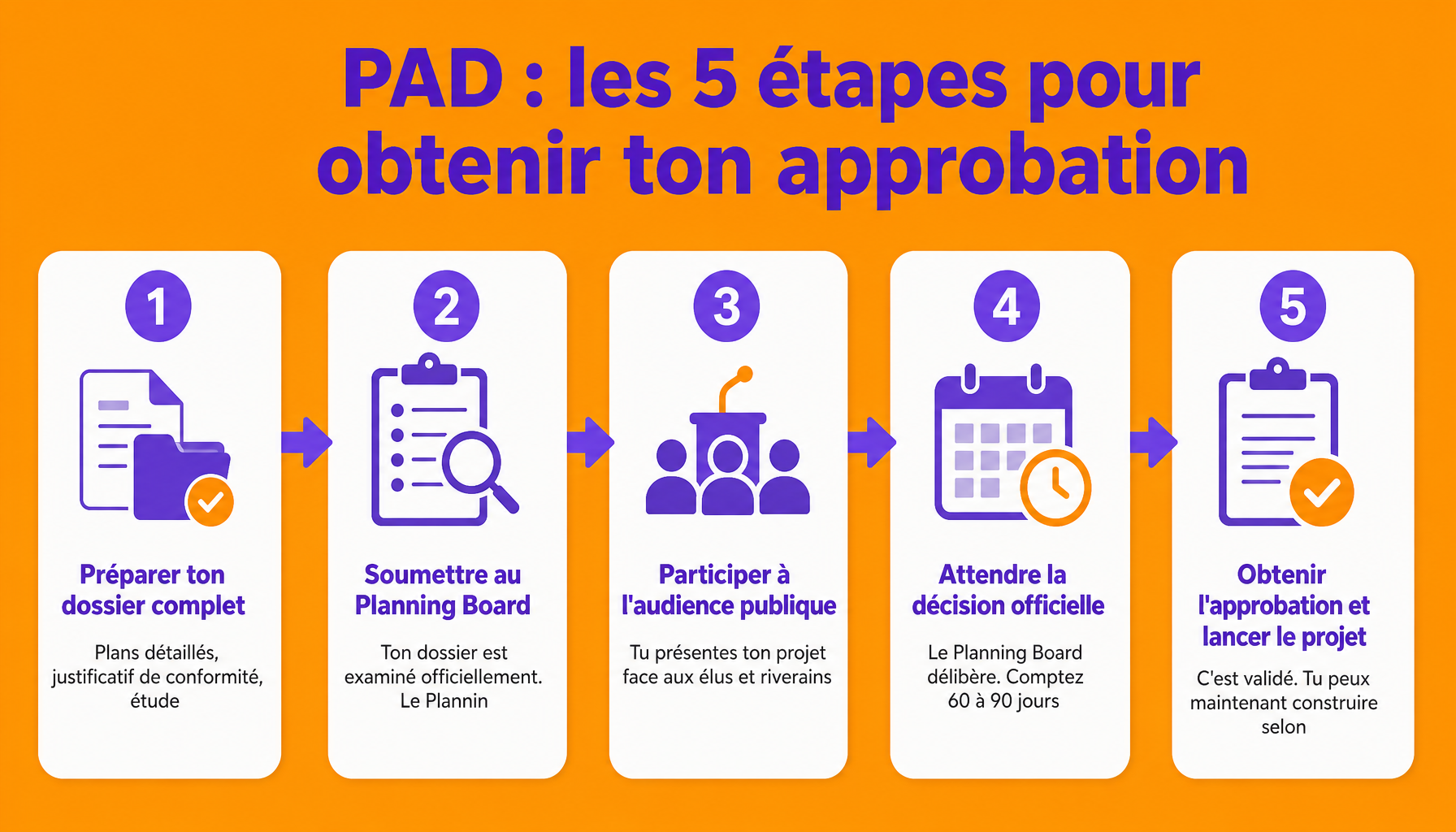

Processus d'approbation planned area development en 5 étapes clés pour débutants

Pourquoi utiliser un planned area development : objectifs et avantages réels

Les objectifs officiels du PAD selon les codes d’urbanisme

Le planned area development n’a pas été créé pour faire plaisir aux promoteurs. Il répond à un problème réel : les codes de zonage classiques sont trop rigides pour accompagner des projets urbains complexes et innovants.

Les objectifs officiels du PAD sont clairement énoncés dans les codes municipaux. La section 17.50.020 de Winslow17 liste les objectifs suivants :

  • Encourager la conception créative : permettre des configurations architecturales et urbaines qui ne seraient pas possibles dans un zonage standard.
  • Autoriser des arrangements alternatifs : disposition des bâtiments, gestion des accès, organisation des espaces communs, tout peut être revu.
  • Optimiser l’utilisation du sol : densifier intelligemment sans dégrader la qualité de vie du quartier.
  • Préserver les ressources naturelles : espaces verts, corridors écologiques, gestion des eaux pluviales.
  • Améliorer la qualité du quartier : le PAD doit apporter une valeur ajoutée au tissu urbain existant, pas seulement maximiser la surface constructible.
  • Efficacité des infrastructures : mutualisation des équipements, réduction des coûts de viabilisation.

Le code de Goodyear (AZ), dans son Zoning Ordinance Art. 3-5, insiste particulièrement sur la cohérence avec le plan général de la ville. Un PAD qui contredit les orientations du plan directeur sera systématiquement refusé. C’est un point souvent négligé par les développeurs qui se concentrent uniquement sur les aspects techniques du dossier.

Le code de Tucson (AZ) ajoute une exigence supplémentaire : le PAD doit démontrer un bénéfice public mesurable. Ça peut être la création d’espaces publics, la livraison de logements abordables, ou l’amélioration des infrastructures de mobilité. Des chiffres concrets sont attendus : pourcentage d’espace ouvert (minimum 20% à Tucson), ratio de densité, nombre de logements abordables intégrés.

En résumé, le PAD n’est pas une dérogation accordée par défaut. C’est un accord entre le développeur et la municipalité, avec des objectifs précis des deux côtés.

Avantages concrets pour les développeurs et les autorités municipales

Concrètement, qu’est-ce que le PAD change pour un développeur ? Beaucoup de choses. Et pas toutes dans le bon sens.

Pour les développeurs, les avantages sont réels :

  • Flexibilité sur les normes : setbacks réduits (de 25 pieds à 10 pieds dans certains cas), hauteurs adaptées au projet, mix d’usages impossible en zonage standard.
  • Différenciation du projet : un PAD permet de créer quelque chose d’unique, avec une identité forte, ce qui se traduit par une meilleure valorisation foncière et commerciale.
  • Meilleure valorisation : les projets PAD bien conçus génèrent en moyenne 10 à 15% de valeur foncière supplémentaire par rapport à des projets développés en zonage standard, grâce à la qualité des aménagements et à la mixité des usages.
  • Réduction des coûts d’infrastructure : la mutualisation des équipements (parkings partagés, voiries privées, réseaux communs) peut réduire les coûts d’infrastructure de 10 à 15%.

Pour les municipalités, le PAD offre aussi des avantages :

  • Contrôle renforcé de la qualité via le Board : la ville peut négocier des équipements publics, imposer des standards architecturaux, exiger des logements abordables.
  • Cohérence avec le plan d’urbanisme : le PAD est approuvé seulement s’il s’aligne avec les orientations stratégiques de la ville.
  • Négociation possible : la ville peut obtenir des contreparties (espaces publics, infrastructures) que le zonage standard ne permettrait pas d’exiger.

Mais les inconvénients existent, et ils sont significatifs :

  • Processus plus long qu’un permis standard : comptez 60 à 90 jours minimum pour l’examen initial, sans compter les allers-retours éventuels.
  • Coût de préparation élevé : un dossier PAD complet peut coûter 2 à 5 fois plus cher à préparer qu’une demande classique.
  • Incertitude d’approbation : le Board peut refuser, demander des modifications substantielles, ou imposer des conditions qui remettent en cause l’équilibre économique du projet.

⚠️ Attention : Un dossier PAD incomplet ou mal préparé sera systématiquement refusé ou renvoyé en révision. Le Board n’a aucune obligation de compléter les informations manquantes. Un refus rallonge les délais de plusieurs mois et génère des coûts supplémentaires importants. Préparez votre dossier avec un professionnel expérimenté en urbanisme réglementaire.

✅ Conseil : Le PAD est particulièrement adapté aux projets de réhabilitation de friches urbaines ou de développement de quartiers mixtes. Ces projets bénéficient naturellement de la flexibilité du PAD et correspondent aux objectifs de bénéfice public que les municipalités recherchent dans ce type de dossier.

Le processus d’approbation d’un planned area development étape par étape

Étape 1 à 3 : préparer et soumettre le dossier PAD

Le processus d’approbation d’un planned area development commence bien avant le dépôt officiel du dossier. Et c’est là que beaucoup de développeurs perdent du temps.

Étape 1 , La pré-consultation avec le Planning Department. C’est l’étape la plus sous-estimée. Avant de préparer quoi que ce soit, rencontrez les services de Planning de votre municipalité. Cette réunion préliminaire permet d’identifier les points de blocage potentiels, de comprendre les attentes du Board, et d’ajuster le concept du projet en amont. La section 17.50.050 de Winslow17 recommande explicitement cette démarche.

💡 Astuce : La pré-consultation n’est pas obligatoire dans toutes les juridictions, mais elle est fortement recommandée. Les dossiers PAD présentés après une pré-consultation ont un taux d’approbation significativement plus élevé que ceux soumis directement, car ils anticipent les objections du Board.

Étape 2 , La préparation du dossier. C’est l’étape la plus longue et la plus coûteuse. Un dossier PAD complet doit contenir :

  • Plan de site détaillé au 1/500e minimum, avec implantation des bâtiments, voiries, espaces verts et réseaux
  • Étude d’impact environnemental (obligatoire dans la plupart des juridictions)
  • Justification des dérogations aux normes standard (setbacks, hauteurs, densités)
  • Plan de gestion des espaces ouverts avec calcul du pourcentage par rapport à la superficie totale
  • Plan de circulation interne et externe
  • Données chiffrées : superficie totale, nombre de logements, surfaces commerciales, ratio d’espace ouvert

Le nombre de copies requises varie : généralement entre 12 et 15 exemplaires papier selon les codes, plus une version numérique. Vérifiez les exigences exactes de votre code local.

Étape 3 , La soumission officielle. Le dossier est déposé auprès du Planning Department, accompagné du paiement des frais d’instruction. Ces frais varient selon la superficie du projet et la juridiction, ils peuvent aller de quelques centaines à plusieurs milliers de dollars.

Étape 4 à 6 : examen public, décision du Board et conditions

Une fois le dossier soumis, le processus entre dans sa phase publique. C’est là que le Planning Board prend le relais.

Étape 4 , L’audience publique. Dans la quasi-totalité des juridictions, une audience publique est obligatoire. Elle doit être organisée dans un délai de 30 jours après le dépôt du dossier dans de nombreux codes. Les riverains du quartier, les associations locales et tout citoyen intéressé peuvent y participer et exprimer leurs observations.

Étape 5 , L’examen technique et la décision du Board. Le Board analyse le dossier selon plusieurs critères :

  • Conformité au plan général de la ville (critère éliminatoire)
  • Impact sur les infrastructures existantes (voiries, réseaux, équipements publics)
  • Qualité de la conception architecturale et urbaine
  • Respect des exigences d’espace ouvert selon le code applicable
  • Bénéfice public apporté par le projet au quartier

Le délai d’examen global est généralement de 60 à 90 jours après le dépôt. Certaines juridictions prévoient des délais plus longs pour les projets complexes.

Étape 6 , Les conditions d’approbation et le suivi. Le Board approuve rarement un PAD sans conditions. Les conditions courantes incluent :

  • Obligation de réaliser certains équipements publics (espaces verts, voiries)
  • Limites de hauteur spécifiques inférieures à celles demandées
  • Pourcentages de logements abordables à intégrer
  • Calendrier de réalisation des différentes phases du projet

Pour les projets PDA à Boston, les ressources disponibles permettent aux citoyens et aux développeurs de suivre les projets en cours et de s’impliquer dans le processus de review.

Les critères de conformité et exigences minimales selon les juridictions

Les critères varient significativement d’une juridiction à l’autre. Voici ce que disent les codes les plus référencés.

Winslow (AZ) , Sections 17.50.040 et 17.50.050 : superficie minimale de 2 acres, espace ouvert minimum de 15%, usages résidentiels et commerciaux autorisés, délai d’approbation moyen de 60 jours.

Goodyear (AZ) , Zoning Ordinance Art. 3-5 : impose un minimum de 12% d’espace ouvert, exige une audience publique dans les 30 jours suivant le dépôt, superficie minimale de 5 acres pour les projets mixtes.

Tucson (AZ) : superficie minimale de 5 acres, espace ouvert minimum de 20%, délai d’approbation moyen de 75 à 90 jours.

Boston (MA) : pas de superficie minimale fixée, processus PDA évalué au cas par cas par le Board, audience publique obligatoire, délai variable selon la complexité du projet.

JuridictionSuperficie minimaleEspace ouvert min.Usages autorisésDélai moyen
Winslow, AZ2 acres15%Résidentiel, commercial, mixte60 jours
Goodyear, AZ5 acres12%Résidentiel, commercial, industriel60-75 jours
Tucson, AZ5 acres20%Tous usages75-90 jours
Boston, MA (PDA)Cas par casVariableTous usagesVariable

La conclusion est simple : avant de lancer un planned area development, vérifiez les sections exactes du code local applicable. Les écarts entre juridictions sont trop importants pour se fier à des règles générales.

Types de projets éligibles au planned area development et exemples réels

Projets résidentiels, mixtes et commerciaux : ce qui est éligible

Tous les projets ne sont pas éligibles au PAD. Ou plutôt : tous les projets pourraient techniquement l’être, mais le PAD n’a du sens que pour certains types de développements. Voici ce qui fonctionne vraiment.

Projets résidentiels :

  • Lotissements à densité variable : mélanger maisons individuelles, maisons de ville et petits collectifs sur une même parcelle. Impossible en zonage R1 standard, faisable via un PAD.
  • Copropriétés avec équipements partagés : piscine, espaces verts, parkings mutualisés.
  • Logements abordables intégrés : beaucoup de municipalités favorisent les PAD qui incluent une part de logements abordables, généralement 10 à 20% des unités.
  • Superficie typique : 2 à 50 acres selon la densité visée.

Projets commerciaux :

  • Centres commerciaux intégrés avec espaces publics et aménagements paysagers.
  • Hôtels et complexes touristiques, particulièrement courants dans les juridictions comme les US Virgin Islands (Title 29, §232).
  • Bureaux et parcs d’activités avec mixité de gabarits et d’usages.

Projets mixtes, les plus courants :

  • Combinaison résidentiel + commercial + espaces verts publics.
  • Réhabilitation de friches industrielles en quartiers mixtes.
  • Développements transit-oriented autour des nœuds de transport.

Industriel léger :

  • Parcs technologiques, zones logistiques légères, campuses d’entreprises.
  • Éligibles via la section 17.50.040 Permitted Uses de Winslow17 et les codes équivalents.

Selon les données disponibles, environ 60% des PAD approuvés concernent des projets mixtes résidentiel/commercial. C’est logiquement le type de projet le plus adapté à cet outil, car c’est précisément ce que le zonage standard ne permet pas.

✅ Conseil : Les projets qui ont le plus de chances d’être approuvés sont ceux qui combinent mixité des usages, espace ouvert généreux, logements abordables et une conception architecturale cohérente avec le tissu urbain existant. Le Board est sensible aux projets qui apportent une valeur visible au quartier, pas seulement à ceux qui maximisent la surface constructible.

Exemples de planned area development approuvés par juridiction

Les exemples concrets permettent de mieux comprendre ce que le planned area development produit dans la réalité.

Boston : Le quartier de Seaport et plusieurs secteurs du South End ont été développés via des PDA. Ces projets combinent généralement bureaux, résidentiel haut de gamme, commerces en rez-de-chaussée et espaces publics. Les superficies vont de quelques acres à plusieurs dizaines d’acres. Le Board de Boston a approuvé des dizaines de PDA depuis les années 2000, avec des exigences croissantes en matière de logements abordables et d’espaces publics.

Arizona , Winslow et Goodyear : Les PAD approuvés en Arizona concernent souvent des développements résidentiels de moyenne densité en périphérie des villes, avec des superficies de 5 à 30 acres. La ville de Goodyear a utilisé le PAD pour structurer plusieurs quartiers résidentiels mixtes intégrant des commerces de proximité et des espaces verts.

US Virgin Islands (Title 29, §232, 2019) : Le code des Îles Vierges américaines prévoit le PAD pour les projets touristiques et mixtes sur des parcelles d’au moins 3 acres. Des complexes hôteliers avec composantes résidentielles ont été approuvés via ce mécanisme.

JuridictionType de projetSuperficieUsagesParticularités
Boston, MADéveloppement mixte urbain5-50 acresRésidentiel, bureaux, commercesLogements abordables obligatoires
Goodyear, AZQuartier résidentiel mixte10-30 acresRésidentiel, commerces de proximité12% espace ouvert minimum
Winslow, AZDéveloppement résidentiel2-15 acresRésidentiel, espaces vertsProcédure Ch. 17.50
US Virgin IslandsComplexe touristique mixte3-20 acresHôtellerie, résidentiel, commercesTitle 29, §232 (2019)

Ces exemples montrent que le PAD s’adapte à des contextes très différents , urbain dense, périurbain, touristique. Ce qui reste constant, c’est la logique : un projet complexe, une négociation avec le Board, un résultat sur mesure. Pour les professionnels qui gèrent plusieurs projets simultanément, des outils comme un CRM de suivi commercial peuvent aider à piloter les dossiers PAD et leurs échéances.

PAD vs zonage standard : les vraies différences que personne ne t’explique

Ce que le zonage classique ne permet pas et que le PAD autorise

Le zonage standard, c’est pratique. Simple. Prévisible. Mais rigide. Et cette rigidité pose problème dès que ton projet sort des cases standard.

Prenons un exemple concret. Tu veux développer un immeuble résidentiel avec des commerces en rez-de-chaussée dans une zone classée R1 (résidentiel pur). Impossible. Le zonage R1 n’autorise que l’habitation. Pour ajouter du commerce, il faudrait soit changer le zonage de la parcelle , processus long et incertain , soit passer par un PAD.

Autre exemple : un développeur veut réduire les setbacks (reculs obligatoires) pour créer plus d’espace vert commun au centre de son projet. En zonage standard, les setbacks sont fixés : 25 pieds en façade, 10 pieds en limite séparative. Pas de discussion possible. Via un PAD, ces distances peuvent être négociées avec le Planning Department et réduites, par exemple de 25 pieds à 10 pieds en façade, si le projet démontre que l’espace récupéré est affecté à des usages collectifs de qualité.

Voici les principales limitations du zonage classique que le PAD permet de surmonter :

  • Impossibilité de mixer les usages : R1 = résidentiel, C2 = commercial, point final. Le PAD casse cette logique de silos.
  • Setbacks rigides inadaptés aux projets de densification intelligente.
  • Hauteurs maximales fixes qui ne tiennent pas compte de la topographie ou du contexte urbain.
  • Densité plafonnée : en zonage standard, la densité est fixée à l’avance (ex. 10 unités/acre). Via un PAD, elle peut être augmentée à 20 unités/acre si le projet intègre suffisamment d’espace ouvert.
  • Conception standardisée : le zonage classique impose des gabarits uniformes qui empêchent les configurations innovantes.

Le PAD résout ces problèmes en créant un cadre réglementaire sur mesure, négocié entre le développeur et le Board. Ce n’est pas une dérogation, c’est un district de zonage à part entière, avec ses propres règles adaptées au quartier et au projet concerné.

Pour aller plus loin sur la structuration des zones d’activités économiques, le guide complet sur les zones business apporte des éclairages complémentaires utiles.

Conception créative et arrangements alternatifs : l’atout principal du PAD

C’est le cœur du planned area development. Et c’est souvent mal compris.

La conception créative et les arrangements alternatifs, ce ne sont pas des mots vides dans un code municipal. C’est une autorisation explicite de faire autrement. De penser le projet différemment. De proposer des configurations que le zonage standard interdirait par défaut.

Concrètement, ça peut donner quoi ?

  • Bâtiments disposés en arc de cercle autour d’un espace vert central, plutôt qu’en ligne droite le long de la voirie. Ça crée une identité de quartier forte et augmente la valeur perçue des logements.
  • Parkings mutualisés entre usages résidentiels et commerciaux, réduisant le nombre total de places nécessaires de 20 à 30% grâce à la complémentarité des horaires d’utilisation.
  • Voiries privées à gabarit réduit permettant de dégager plus d’espace pour les espaces verts et les cheminements piétons.
  • Intégration paysagère : traitement des espaces de transition entre bâtiments, gestion des eaux pluviales par des noues végétalisées plutôt que des réseaux enterrés.
  • Espaces verts mutualisés : au lieu d’un jardin privatif par logement, un grand espace vert commun de qualité. Plus attractif, plus économique à entretenir.

Le Board évalue ces arrangements selon des critères de qualité urbaine précis : cohérence avec le plan général, impact visuel, fonctionnalité, durabilité. Un arrangement alternatif doit démontrer qu’il est supérieur à la solution standard, pas simplement différent.

Les données disponibles confirment l’intérêt de cette approche : les projets PAD intégrant une conception créative obtiennent en moyenne 12% de valeur foncière supplémentaire par rapport aux projets développés en zonage standard. Cette plus-value s’explique par la qualité des espaces communs, la mixité des usages et l’identité distinctive du projet.

La limite reste la même : plus la conception est innovante, plus le dossier doit être solide pour convaincre le Board. Un plan ambitieux sans justification technique rigoureuse sera refusé. L’originalité ne dispense pas de la rigueur documentaire.

⚠️ Attention : La flexibilité du PAD a un coût réel. Un dossier PAD peut coûter 2 à 5 fois plus cher à préparer qu’une demande de permis standard. Le processus est plus long, plus exigeant, et l’issue n’est jamais garantie. Si votre projet peut être réalisé en zonage standard, c’est souvent la voie la plus rapide et la moins risquée.

CritèreZonage standardPAD
Flexibilité des usagesAucune , usage unique par zoneTotale , mixité possible
SetbacksFixes et non négociablesNégociables avec le Board
HauteursPlafond fixeAdaptables au projet
DensitéPlafonnée par zoneModulable selon la conception
Processus d’approbationSimple et rapideLong et complexe
Coût de préparationStandard2 à 5x plus élevé
Contrôle municipalLimité aux normesÉtendu via le Board
Conception créativeNon autoriséeEncouragée et évaluée

Questions fréquentes sur le planned area development

Quelle est la différence entre un PAD et un PUD (Planned Unit Development) ?

Le PAD (Planned Area Development) et le PUD (Planned Unit Development) sont deux outils d’urbanisme flexibles, mais ils ne s’appliquent pas aux mêmes contextes. Le PUD est généralement utilisé pour des projets résidentiels mixtes , maisons individuelles, appartements, espaces communs , sur un périmètre défini. Il permet de regrouper des logements tout en préservant des zones naturelles. Le planned area development, lui, est souvent plus large dans sa portée : il peut intégrer des usages commerciaux, industriels et résidentiels dans un même cadre réglementaire négocié. Autre différence clé : le PAD est fréquemment associé à une zone de superposition (overlay zone), tandis que le PUD crée un district à part entière. En pratique, certaines municipalités utilisent les deux termes de façon interchangeable, ce qui peut prêter à confusion. Il faut toujours se référer au code local pour connaître la définition exacte applicable dans votre juridiction.

Quelle superficie minimale faut-il pour déposer une demande de planned area development ?

Il n’existe pas de seuil universel. Chaque municipalité fixe ses propres critères. À Phoenix, en Arizona, certaines zones PAD exigent un minimum de 20 acres. D’autres villes descendent à 5 acres, voire moins pour des projets en zone urbaine dense. À Boston, le seuil d’entrée dépend davantage de la complexité du projet et de son impact sur le quartier que de la superficie brute. Ce qui compte, c’est la capacité du projet à justifier une réglementation sur mesure plutôt que de simplement appliquer le zonage standard. En résumé : avant de vous fixer sur un chiffre, consultez directement le code municipal de votre ville ou contactez le Planning Department local. Ce contact est souvent gratuit et toujours utile. Tenter de déposer un dossier sans vérifier ce critère en amont, c’est une perte de temps et parfois de budget.

Combien de temps dure le processus d’approbation d’un PAD ?

Le délai varie selon la complexité du projet, la municipalité concernée et la qualité du dossier soumis. En moyenne, il faut compter entre 6 et 18 mois pour obtenir une approbation complète. Les projets simples, bien préparés et conformes aux orientations du plan directeur local, peuvent être traités en 6 à 9 mois. Les projets plus complexes , impliquant des usages mixtes, des dérogations importantes ou des consultations publiques prolongées , peuvent dépasser les 18 mois. Les étapes qui rallongent le plus le processus sont généralement les audiences publiques, les demandes de modifications par les commissions d’urbanisme, et les allers-retours sur les études d’impact. La pré-consultation en amont du dépôt officiel est le levier le plus efficace pour réduire ces délais. Un dossier solide dès le départ évite les navettes inutiles avec les services municipaux.

Un planned area development peut-il être refusé après soumission ? Pour quelles raisons ?

Oui, un planned area development peut être refusé à plusieurs stades du processus. Les motifs de rejet les plus fréquents sont : une incompatibilité avec le plan directeur municipal, une densité jugée excessive par rapport au quartier environnant, des insuffisances dans les études d’impact (trafic, environnement, infrastructure), ou une opposition publique significative lors des audiences. Un dossier techniquement incomplet , plans manquants, justifications insuffisantes , peut également entraîner un rejet ou une suspension. Dans certains cas, la commission d’urbanisme peut demander des modifications substantielles plutôt qu’un refus définitif. Il est aussi possible de faire appel d’une décision négative, selon les procédures locales. Pour minimiser ce risque, la pré-consultation reste indispensable : elle permet d’identifier les points de friction avant même de déposer le dossier officiel.

Le PAD s’applique-t-il uniquement aux États-Unis ou existe-t-il des équivalents internationaux ?

Le terme « planned area development » est principalement utilisé aux États-Unis, notamment dans des États comme l’Arizona, la Californie ou le Massachusetts. Mais le concept lui-même , un cadre réglementaire négocié et sur mesure pour un périmètre délimité , existe sous d’autres appellations dans de nombreux pays. Au Royaume-Uni, on parle de Local Development Orders ou de Development Frameworks. En France, le PLU (Plan Local d’Urbanisme) peut intégrer des orientations d’aménagement et de programmation (OAP) qui remplissent une fonction similaire. Au Canada, certaines provinces utilisent les Comprehensive Development Zones. En Australie, les Master Planned Communities s’en rapprochent. L’idée est la même partout : permettre à un promoteur de négocier des règles spécifiques avec les autorités locales, en échange d’engagements précis sur la qualité et la cohérence du projet.

Planned Area Development : par où commencer concrètement votre démarche

Le planned area development n’est pas un outil magique. C’est un mécanisme réglementaire précis, encadré, qui demande une vraie préparation en amont. Si on devait résumer l’essentiel de ce qu’il faut retenir, voilà les quatre points qui comptent vraiment.

Premièrement, la définition. Un PAD est un dispositif de zonage flexible qui permet de déroger aux règles standard d’urbanisme, à condition de soumettre un plan cohérent et négocié avec les autorités locales. Ce n’est pas une dérogation automatique, c’est un accord encadré.

Deuxièmement, la flexibilité réglementaire. C’est précisément là que réside l’intérêt du PAD. Il permet d’adapter les règles de hauteur, de densité, d’usage ou de recul à la réalité d’un projet complexe. Mais cette flexibilité se mérite : elle s’obtient en démontrant que le projet apporte une valeur réelle à la communauté.

Troisièmement, le processus en 6 étapes. De la pré-consultation à l’approbation finale, chaque étape a son importance. Sauter la pré-consultation, c’est prendre le risque de déposer un dossier incomplet ou mal orienté. C’est souvent là que les projets perdent des mois inutilement.

Quatrièmement, la pré-consultation. C’est le levier le plus sous-estimé. Rencontrer le Planning Department avant de préparer le moindre document, c’est gagner du temps, éviter les erreurs coûteuses et comprendre les attentes réelles des décideurs locaux.

Ce que tu peux faire dès maintenant, concrètement :

Consulte le code municipal de ta ville pour vérifier si le PAD existe dans ta juridiction et quels sont les critères d’éligibilité. Ensuite, prends rendez-vous avec le Planning Department local avant de préparer quoi que ce soit. Ce contact préliminaire est souvent gratuit et toujours utile. Enfin, cherche des exemples de PAD approuvés dans la même juridiction. Ils constituent la meilleure référence pour calibrer ton dossier.

Pour Boston, les ressources disponibles centralisent les projets approuvés et les informations utiles. Pour les villes d’Arizona, les codes municipaux en ligne sont accessibles directement sur les portails officiels des villes comme Phoenix ou Scottsdale.

Le planned area development est un outil puissant pour qui sait l’utiliser. La prochaine étape logique : ouvre le code municipal de ta ville et vérifie si ce dispositif existe dans ta zone. Tout commence là.

L'équipe Formalive
Écrit parL'équipe Formalive

Chez Formalive, chaque produit est testé en conditions réelles par notre équipe de rédacteurs spécialisés. Plus de 50 outils analysés, 200+ heures de tests et un seul objectif : vous recommander uniquement ce qui fonctionne vraiment.

✓ +50 produits testés✓ Indépendant & transparent✓ Mis à jour chaque mois
